从离散到协同:自动化生产线设计的隐形陷阱与落地路径

2026-10-06 10:54:51小研科研成果库6
上个月跟南京经开区的几个设备工程师喝茶,聊起最近半年验收的三个新项目,两个都改了三次设计才勉强达标。 不是技术达不到,是一开始就走错了方向。

被忽略的边界条件:不是所有工位都适合自动化

很多人默认自动化就是把所有人工换掉,效率肯定涨。其实根本不是这么回事。

说实话,我见过太多项目,为了凑“无人化”的指标,把原本很灵活的人工工位硬换成机器,最后整体产出反而降了。去年溧水那家做汽车底盘件的工厂,原来规划把冲压后的分拣工位全换成六轴机器人,设计方案里算的是单位时间产能涨40%。结果上线才发现,他们家每个月要换5种不同规格的工件,机器人夹爪每次换型要调参数、改定位,平均每次调试要4个小时,一个月下来光调试就占了20个工时,熟手工人原来换型只需要半小时,整体算下来,产能反而比原来少了28%。

汽配行业多品种自动化生产线工位布局图汽配行业多品种自动化生产线工位布局图

设计的第一步从来不是选设备,是先算清楚适配边界。我们跟工厂联合测算过一个数字:当单条生产线的产品换型周期小于72小时,单工位全自动化的投入产出比会直接跌破1.2,多数情况下要5年以上才能收回成本,远超过一般设备3年的折旧周期。

反过来说,如果是单一产品大批量生产,比如矿泉水瓶的吹瓶工位,那自动化的效率是人工的十倍还多,边界这里卡死,就少踩一半的坑。不过话说回来,现在很多方案商为了多卖设备,从来不会跟你说这个,只给你算满产情况下的收益,把换型、维护、故障的成本全藏起来。

核心协同痛点:信号延迟带来的累积误差

很多设计只关注单个设备的精度,不关注工位之间的信号交互。这是第二个隐形大坑。

一条线十几个工位,从上游进料到下游出料,每个工位的响应都有延迟,这个延迟不是固定的。电网电压波动个5%,电机响应就慢个十几毫秒;导轨磨耗了一毫米,定位就偏个几十丝。这些误差单个看都不大,累积到最后一个工位,就可能出大问题。

去年苏州那家做光伏组件的厂,焊装工位的机器人经常抓偏工件,废件率一直在4%左右降不下来,找了好多人来查,单个机器人的定位精度都是对的,最后才发现,上游进料工位的光电传感器,因为灰尘堆积,响应延迟从原来的20ms变成了80ms,这个误差传到下游,机器人的抓料定位就偏了1.5厘米,刚好超过误差阈值。

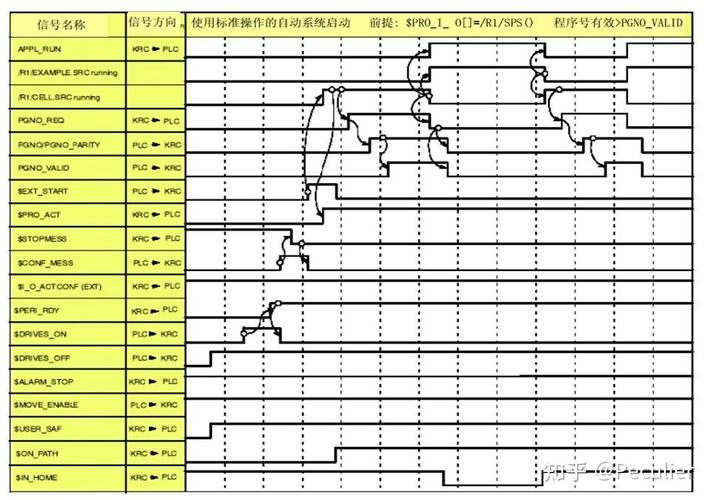

自动化生产线工位信号交互时序图自动化生产线工位信号交互时序图

很多设计方案里,都会给响应误差留100ms的统一余量,这个做法根本不对。靠近进料端的工位,因为工况差,灰尘、温度变化大,余量要留到200ms以上,末端精加工工位才需要压缩余量保精度。信号延迟的余量分配,从来不是一刀切的。

还有很多设计为了凑数字化的KPI,给每个工位加了十几个传感器,其实很多根本没用,反而多了很多故障点,每月校准都要花掉两个工时,纯粹是画蛇添足。

落地的反常识路径:从半自动化到全自动化

落地的反常识路径:从半自动化到全自动化落地的反常识路径:从半自动化到全自动化

很多企业一上来就要做全无人生产线,钱砸进去,出了问题改都不好改。其实真正能落地的好设计,都是慢慢迭代出来的。

我接触过的一个做光伏支架的企业,前年要新建一条线,一开始老板要求全工位无人,后来调整方案,改成先做核心成型工序自动化,留两个切割工位给熟手工人,先跑三个月再说。

跑下来才发现,厚度超过6厘米的型材,自动化切割的刀头震动控制不好,毛刺率比人工高8个百分点,废件率一直下不去。然后设计团队根据人工切割的参数记录,调整了刀头进给速度和感应阈值,花了两个月优化,半年后才把这两个工位换成自动化,最后整体废件率比原设计降了11个百分点,投资回收期比原计划短了8个月。

什么概念?等于少花了上百万的冤枉钱。这里要讲清楚应用边界:如果是成熟的大批量标准化产品,你可以直接上全自动化。如果是新产品,或者经常换型的产品,一定要留冗余,留调整的空间。

还有很多人现在追着关灯工厂的概念,其实关灯工厂只适合极少数产品极度稳定的行业,大部分离散制造行业,根本没必要。现在的趋势是可重构设计,就是生产线的工位可以快速调整,模块可以更换,适应不同产品的生产,而不是一开始就钉死全自动化的布局。

做任何设计,都要先算清楚现场的账,不要被概念牵着走。很多坑,不是技术不行,是设计的时候脱离了现场,把通用标准直接搬过来,忘了每个工厂的工况都是独一无二的。对吧。
