中试基地这活儿,真不是把实验室放大一号那么简单。实验室里烧杯一晃,数据漂亮。到了中试线,泵一开、阀门一拧,黏度、传热、杂质、批次稳定性全冒出来。运营者站在中间,左边是科学家的论文,右边是工厂的成本表。难不难?难。

我见过一些基地,装修挺气派,设备铭牌锃亮,走廊里挂着成果转化流程图。可一问开机率,负责人笑得很勉强。为什么?项目不够,工艺包不成熟,操作团队接不住。说白了,中试基地运营的核心不是“建”,而是“转”。设备转起来,项目转进来,工艺转出去,钱才能转回来。

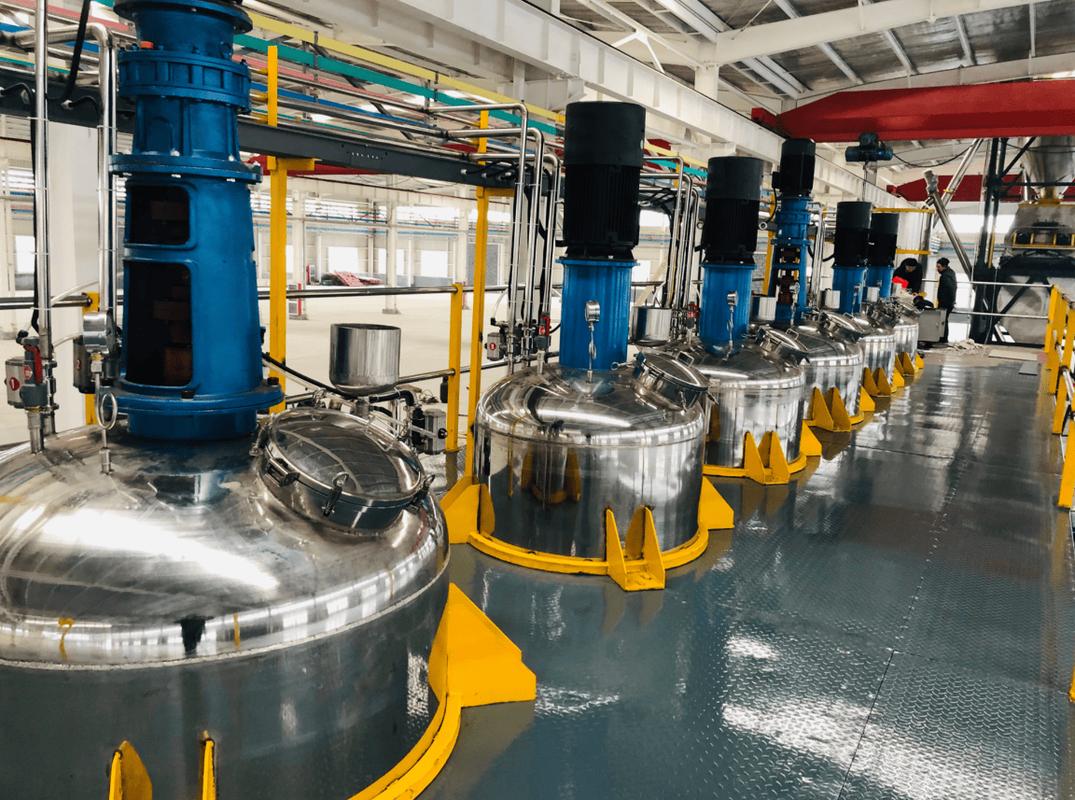

化工新材料中试基地反应釜操作现场图化工新材料中试基地反应釜操作现场图

中试基地运营,先别急着盖厂房

中试基地运营,先别急着盖厂房中试基地运营,先别急着盖厂房

很多地方一上来就谈占地多少亩、投资几个亿。听着提气。可中试基地不是标准厂房,它对层高、防爆、排污、公用工程、柔性切换的要求很刁。今天做精细化工中间体,明天做生物发酵,管线怎么排?危废怎么分?尾气处理余量够不够?这些事在图纸阶段不定清楚,后面天天改。

行业里有个趋势挺明显:中试基地正从单打独斗的“项目制”走向开放共享的“平台制”。尤其是新材料、生物制造、新能源材料这些领域,单个企业养一条中试线太贵,政府、园区、高校、龙头企业合建平台更现实。但平台制有个坑——谁都能用,谁都不负责。运营方得把规则写死:设备预约、工艺审核、安全交底、费用结算、知识产权归属,一条条落到合同里。别嫌麻烦。真出了事,合同比酒桌上的承诺管用。

还有个现实问题:中试项目往往“又小又杂”。一个大项目能撑半年,小项目两周就换线。运营团队如果只会按大生产节奏排班,肯定亏。得学会柔性排产,甚至把公用工程按模块切。说实话,这比买设备难多了。

设备开机率上不去,运营就是烧钱听响

中试基地最怕什么?设备闲着。折旧照提,电费照交,工程师照发工资。开机率低,基地就成了精装修实验室。好看,不赚钱。

怎么提高?别只盯着内部项目。高校院所有多少成果卡在“实验室验证”和“工业化生产”之间?不少。运营方要主动做概念验证—中试熟化—工程化开发的接力,把服务拆开卖:工艺验证、设备租赁、分析检测、小批量代工、安全评估、工艺包编制。客户不一定非得买整条线,他可能只需要把反应釜跑通三批。这个需求很真实。

科研成果中试基地设备共享平台界面图科研成果中试基地设备共享平台界面图

不过话说回来,共享不是把设备清单挂网上就完了。中试设备不像大型仪器,开机前要审工艺、审物料、审安全条件。运营方得有一套项目准入和分级管理机制:小试数据齐不齐?物料危险性清不清楚?三废去向定没定?操作人员有没有培训?这些门槛看着烦,实际是保命线。没门槛,设备坏得快,事故来得更快。

项目筛选:别把中试基地做成“科研招待所”

项目筛选:别把中试基地做成“科研招待所”项目筛选:别把中试基地做成“科研招待所”

有些基地项目不少,就是不出货。为什么?来的项目本身离产业化太远,或者团队只想做课题,不想碰工程。运营方如果照单全收,很快会被拖进无底洞。中试基地不是科研招待所,得筛项目。

怎么筛?我看三件事。第一,看小试数据是否完整,别拿几张曲线图就来放大。第二,看团队里有没有懂工程的人,纯学术班子做中试,容易在泵和阀门上交学费。第三,看市场出口,中试产品卖给谁、成本能不能打平、下游有没有验证意愿。三件事缺一件,项目风险就往上蹿。

这里头还有个敏感但绕不开的话题:中试产品怎么处理。按规矩来,该备案备案,该检测检测,别想着“先跑出来再说”。中试基地运营的底线是合规,不是胆大。行业动态也在收紧,化工类中试项目对安全环保手续、园区准入、自动化控制的要求越来越细。运营方早点把合规流程做成标准动作,后面省大麻烦。

安全环保和人才,才是运营的暗线

中试基地的安全,跟大生产不一样。大生产工况稳定,中试经常变。今天换配方,明天改温度,后天换溶剂。操作窗口窄,不确定性高。所以变更管理必须硬起来。工艺变更、设备变更、物料变更,都得有人签字、有人复核、有人盯现场。别搞口头通知。口头通知最贵。

中试基地安全环保巡检记录现场图中试基地安全环保巡检记录现场图

环保也一样。中试三废量不大,但成分杂、波动大。预处理设施要留余量,危废分类要清楚,台账要能追溯。有些基地觉得中试规模小,环保随便点。真被查一次,停产整改,项目全停。这账不划算。

人才呢?更难。中试基地需要“翻译型”工程师:听得懂科学家讲机理,也看得懂工人怎么换垫片。这种人市场上不多。运营方别指望招来就完美,得自己养。让研发人员下现场,让操作骨干参与工艺讨论,把经验沉淀成操作规范。工资给到位,别画饼。中试现场又脏又累,光靠情怀留不住人。

数字化别做成大屏表演

现在不少中试基地上数字化系统。大屏一亮,数据滚动,领导看着高兴。可运营人员最关心什么?设备什么时候空、物料卡在哪、批次数据能不能追溯、安全巡检有没有漏项。数字化要解决这些脏活累活,不是做展示。

我的建议很土:先把设备台账、项目台账、安全台账跑通。预约排产能在线,批次记录能关联,异常能闭环。别一上来搞复杂算法。中试项目样本少,变量多,算法再漂亮,基础数据不准也白搭。运营是细活,数字化只是工具。工具趁手就行,别供着。

钱从哪来?这问题躲不开。中试基地运营不能只靠政府补贴。补贴是启动器,不是发动机。比较稳的组合是:平台服务收费+合同研发+小批量代工+孵化投资+政府购买服务。比例各家不同,但得有自我造血的口子。收费也别羞答答,把成本算清楚,把服务清单列明白。客户愿意为确定性买单。你帮他少走三个月弯路,这钱就值。

最后说个观察。中试基地运营拼到最后,拼的是信任密度。科学家信你能守住工艺秘密,企业信你能按节点交付,监管部门信你不乱来,周边居民信你不出事。信任这东西,靠一场场评审、一次次巡检、一批批数据攒出来。慢。但扎实。

所以,别把中试基地当成一个工程项目。它更像一个长期运营的转化组织。设备是骨头,工艺是血肉,规则是神经,人才是心脏。哪一块虚了,都跑不远。真的。
