从江南产业场景看,储能技术应用的破局与边界

2026-10-05 00:14:49小研科研成果库10

上个月在南京江宁的制造园区见一个做能源管理的朋友,蹲在储能集装箱门口抽烟,一口烟喷出来,骂了句娘。

去年园区为了拿绿色工厂的认证,凑了两兆瓦的储能,本来算好峰谷套利五年就能回本,现在刚满一年,系统报的容量已经掉了百分之十二。

原因说出来好笑,集装箱放在冲压车间旁边,每天机器震,夏天地表温度能到五十度,设计的时候全按实验室标准算的,谁能想到实际工况这么离谱。

工业落地里藏着的真问题

很多做方案的人,张嘴就是效率寿命,全拿实验室的参数往项目上套。

说实话,哪有那么理想的环境。

城市周边的用户侧项目,要么挤在工业园的边角地,要么放在楼顶上,温度、振动、粉尘,每一样都在削电池的寿命。去年跟着东南大学的团队跑了七个江苏投运的项目,三个的实际度电成本比可研报告高了近四成,问题大半出在对工况的低估。

南京江北产业园用户侧储能电站现场南京江北产业园用户侧储能电站现场

现在说的收益,大多只算了峰谷套利那一块。辅助服务的准入门槛卡在大部分项目碰不到的地方,很多地方电网根本不开放中小储能的调频接入,相当于你花了钱建了调峰的能力,卖不出去。

还有容易被忽略的退役处置成本。现在绝大多数项目的可研里,都不会把十年后电池拆解回收的费用算进去。就算是有企业回收,也要看电池的衰减程度,很多降到百分之八十以下的储能电芯,根本没法再利用,拆解成本还要自己贴。

别小看这笔钱,摊到全生命周期里,能吃掉将近百分之十五的预期收益。

不同技术路线的应用边界

现在一提就说某某技术路线是未来,其实哪有什么通吃的技术。每一种都有自己不能碰的边界。

抽水蓄能当前是装机规模最大的,稳定性好度电成本低。但前提是你得有合适的地形,要有足够的水头差,还要有上下水库的建址条件。江南这边大多是平原,哪来那么多适合建抽水蓄能的地方?就算找到,征地环评也要跑个五六年,等建成了,市场环境早就变了。

全钒液流安全性高,循环寿命长,适合长时储能。但问题是能量密度低,相同容量下,占地面积是磷酸铁锂的三倍还多,工业侧拿地本来就难,多出来的占地成本直接把收益率压没了。还有就是电堆的材料成本现在下不来,每千瓦的造价比锂电高出近一倍,中小玩家根本玩不起。

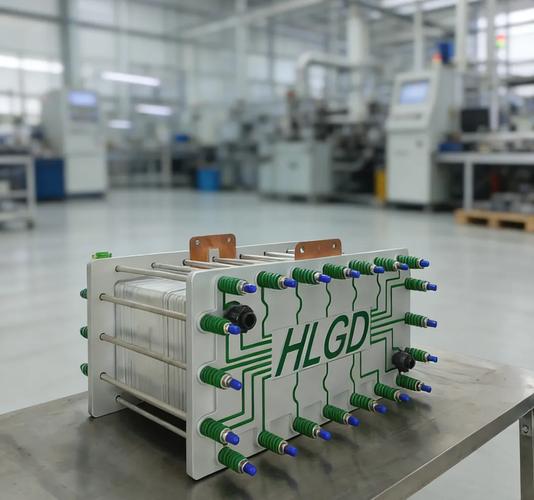

全钒液流储能电堆实验室测试台全钒液流储能电堆实验室测试台

压缩空气储能同理,对地下岩层的密封性要求极高,大部分平原地区根本找不到合适的储气空间,现有示范项目大多依赖特殊的地质条件,没法复制。磷酸铁锂能量密度高,成本降下来了,但是安全问题绕不开,人员密集区周边的项目,审批卡得越来越严,衰减速度也比液流快很多,长期项目不划算。

说白了,技术本身没有高低,错的是不管什么场景都硬塞同一种技术。

接下来的可行路径

接下来的可行路径接下来的可行路径

不过话说回来,现在的需求是真的。新能源装机越来越多,电网调峰的压力越来越大,工业用户要降电费要拿绿色认证,需求摆在这。

核心方向不是追哪条热门路线,而是场景匹配技术。

城市核心区的商业建筑、用户侧项目,场地紧张,峰谷价差大,投资回报周期要求短,选磷酸铁锂就没问题,做好消防散热,五年左右回本是可能的。偏远地区的风光基地,要长时储能,不在乎占地,对安全性要求高,那全钒液流就是更合适的选择,二十年的寿命摊下来,度电成本其实比锂电更低。

政策层面也该转方向,别盯着技术路线给补贴,要对着场景给支持。比如鼓励风光基地配长时储能,就给长时项目放开辅助服务的准入,让项目能赚到额外的收益,不用全靠补贴撑着。

现在很多资本一窝蜂挤进来,产能过剩的苗头已经出来了,不少中小项目拿到的都是降级库存电芯,用不了三五年容量就掉没了,最后烂尾的一堆。这种虚火反而把真正做技术落地的团队挤得没空间。

上次那个江宁园区的朋友,最后把一半的电芯换了,重新做了散热改造,多花了两成的预算。他说现在算是明白了,搞这个东西,别听PPT上的故事,要蹲在现场看温度看振动,算清楚每一笔隐形成本,才谈得上落地。
