从纸上推演到落地执行:拆解行动计划制定的隐形陷阱

2026-10-03 02:41:55小研科研成果库8
上周在南京仙林的产学研对接沙龙上,碰到一位拿了千万级融资的智能制造项目负责人。他吐槽说,拿融资的时候做了几十页漂亮的年度规划,每一个节点都标得清清楚楚,三个月不到,进度表已经全乱了,核心骨干走了一个,供应链交付比预期慢了三周,现在全团队都在救火。 很多人觉得这是执行力的问题。其实不是。错就错在一开始的设计就埋了雷。

被忽略的前置约束条件

绝大多数人制定计划的顺序,都是先定目标,再倒排工期,最后把能想到的资源填进去。很少有人会先把所有刚性约束条件钉在时间表上,再往里面填内容。 刚性约束是什么?是不管你怎么调整都变不了的条件。法定的长假、核心人员已经敲定的产假/年假、政策审批的固有排队周期、核心供应商的固定排产周期……这些都是你改不了的。 很多人觉得这些都是小事,到时候调整一下就行。可真实的项目运转里,一个刚性约束没考虑到,就能拖慢整个项目的节奏。去年对接南京江北新区的一个生物医药早期项目,一开始定了6个月完成临床试验前置申报,创始人算时间的时候,把所有工作环节加起来刚好6个月,就是忘了算伦理委员会审核的排队周期——当地的伦理委每两个月开一次会,错过一次就要等两个月,硬生生把项目拖了两个半月,光场地租金和人员工资就多花了近百万。 行动计划制定前置约束条件梳理表行动计划制定前置约束条件梳理表 所有看起来完美的纸面计划,本质都是建立在“所有变量都符合预期”的假设上,而真实运行中,这种假设十有八九不成立。 错就错在顺序反了。正确的逻辑是,先把所有确定变不了的刚性约束全部从时间表里扣掉,剩下的空白空间,才是你可以安排工作的部分。弹性约束比如物料价格波动、临时对接改期,可以留10%到15%的缓冲时间,不用一开始就把空间占满。 说实话,我见过太多团队,为了给投资人看漂亮的进度表,故意把缓冲挤掉,硬把12个月的活塞进10个月,最后就是全团队天天加班,还完不成目标,伤士气又伤钱。

节点拆解的粒度陷阱

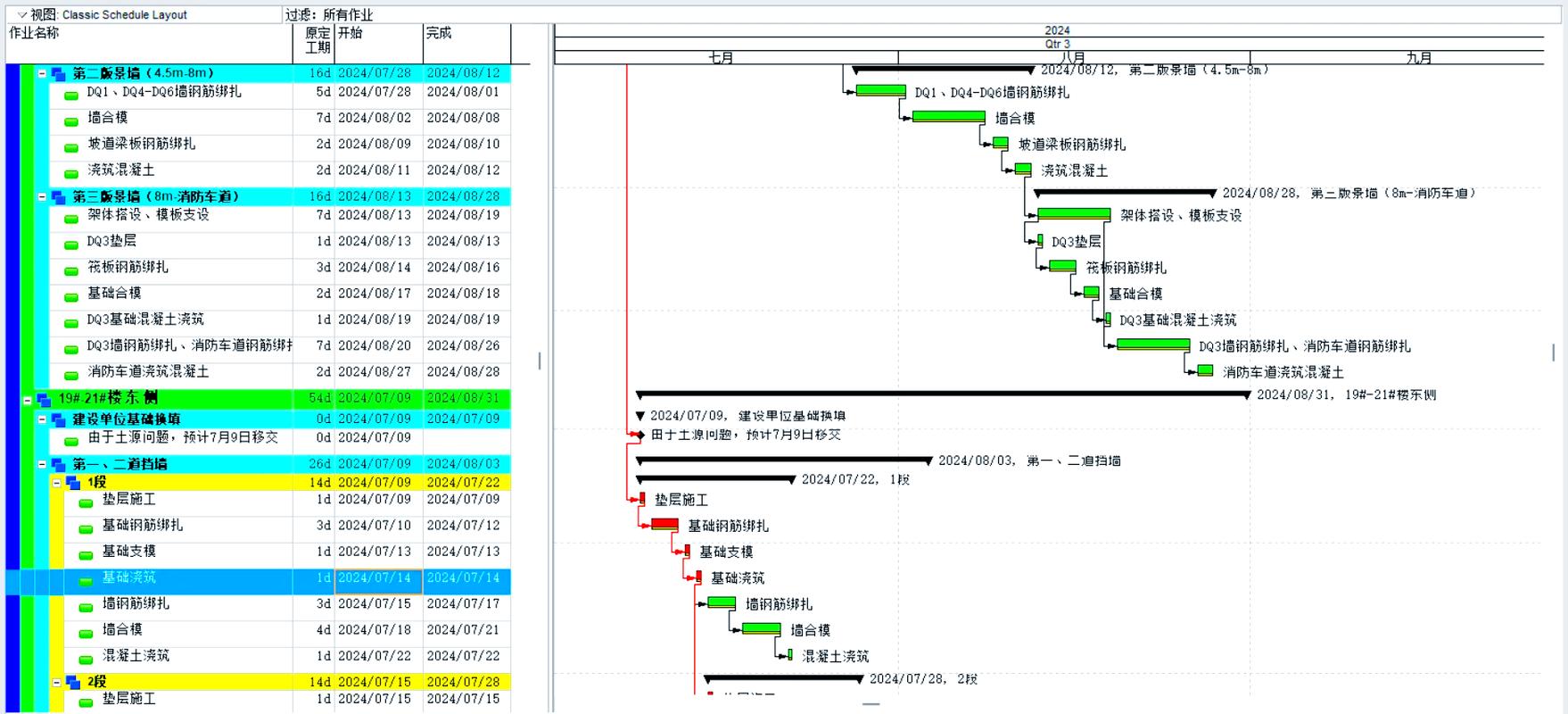

拆解节点的时候,很容易走两个极端。要么拆得太粗,只剩几个季度大节点,“Q3完成产品开发”,到了八月下旬,团队里没人说得清现在该干什么,该找谁要成果。要么就是拆得太细,把每个人每天的工作都定死,“周一上午写首页文案,周一下午改文案,周二和设计对接”,只要一个人因为私事耽误一天,整个项目的进度表全红,所有人都跟着乱。 这就是典型的走极端,没搞清楚拆解的核心目的是什么。拆解节点不是为了管控到每个人的每一分钟,是为了能及时验证进度,出问题能及时找到责任人。 项目行动计划节点拆解粒度示例图项目行动计划节点拆解粒度示例图 合适的拆解粒度,只要到“谁,在什么时间节点前,交付什么可验证的成果”,就足够了。 比如要做一个面向C端的新产品官网,你不需要拆成“周一写首页文案,周二改文案,周三找设计提需求”,只要拆成“内容负责人,9月10日前,交付经确认的首页文案终稿”就够了。具体怎么安排时间,交给执行人自己协调,没必要越俎代庖。 不过话说回来,粒度也没有统一的标准,得匹配团队的状态。新人居多的新团队,对业务不熟悉,粒度可以适当细一点,方便对齐方向。成熟的自我管理型团队,粒度完全可以放粗,给大家留够自主调整的空间。很多人喜欢直接抄网上的通用模板,最后用不起来,就是根本没考虑自己团队的实际情况,这就是懒啊!

动态调整的触发边界

动态调整的触发边界动态调整的触发边界 定好计划就打死不改,肯定不对。可三天两头改计划,改到最后所有人都忘了最初的目标是什么,更可怕。我见过一个创业项目,半年改了五次大方向,每次改计划都要开三天会对齐,最后团队一半人都走了,项目也黄了。 问题的核心不是要不要调整,是要不要定调整的触发条件,什么样的情况才需要动整体计划,什么样的情况只要用缓冲消化就行。 一般来说,只有两种情况需要调整整体计划:要么某个核心节点延期超过了你预留缓冲的100%,要么核心的前置约束发生了颠覆性变化,比如政策变了,核心合作方退出了。小的延期比如某个节点晚了两三天,直接用预留的缓冲消化就行,没必要大动干戈改整个计划。 真要调整的时候,核心不是改日期,是重新排优先级、分配资源。很多团队一延期就招人加人,殊不知布鲁克斯定律早就说过,给延期的项目加人只会更延期,因为新人融入需要沟通成本,反而拖慢进度。这种时候,不如砍掉一两个非核心的次要需求,把有限的资源集中在必须交付的核心节点上,先把核心目标完成,比什么都重要。 这里也得说清楚应用边界,这套逻辑更适合目标明确、路径清晰的落地类项目。如果你做的是探索类的工作,比如早期创业找产品方向,或者基础科研的未知领域探索,本来就是三个月一变方向,你根本没必要定半年甚至一年的计划,只要把接下来一个月的核心动作列清楚,够了。搞太复杂的计划,本质就是浪费时间。 上次沙龙结束,那个项目负责人说,原来一直怪自己团队执行力差,今天聊完才知道,是一开始挖的坑。他回去之后做的第一件事,就是把所有刚性约束重新列了一遍,砍掉了三个非核心的定制化需求,把缓冲留出来,现在半个月过去,进度已经追回来了十分之七。 很多事都是这样,我们总觉得问题出在执行,出在人不够努力,其实往前倒推,都是一开始的设计就错了。少做一点给别人看的漂亮纸面文章,多给真实世界留一点缓冲空间,路反而走得更顺。对吧
