搞砸过10个项目才懂:变更管理流程真不是走形式

2026-10-01 03:07:01小研科研成果库6
我之前在头部互联网做项目外包驻场,亲眼见过一个预算八百万的会员系统上线,运维小伙子嫌走变更审批要等两个小时,偷偷改了生产库的一个配置参数。
结果直接导致整库锁表。全平台会员登录崩了整整三天。
最后赔了小两百万。小伙子也走了。
说白了,大部分人提起变更管理流程,第一反应都是走形式、瞎耽误工夫。

很多公司的变更管理流程,从根上就错了

为了合规而做流程,堆了一堆签字环节,不管改多改少都要从上到下签一圈,最后没人真的对变更内容负责。
开发嫌麻烦偷偷跳流程,领导忙着开会根本不看内容提笔就签,出了问题翻签字页,人人都签了,人人都不担责。
我还见过更离谱的,把变更管理做成了规章制度墙,贴在公司内网没人看,连流程入口在哪都没人知道,真要变更了全靠口头打招呼。
说实话,这种流程,还不如没有。
你偷一次懒没事,偷十次也没事,第一百零一次出问题,就是要命的事。 企业IT项目未走变更生产故障现场图企业IT项目未走变更生产故障现场图 之前我跟一个老运维聊天,他说干了十五年运维,见过的生产故障,八成都是没走正规变更导致的。剩下两成,是走了流程但没人认真评审漏了坑。

好用的变更管理流程,核心只抓三件事


第一件,任何变更必须提前说清:改什么,影响范围,回滚方案。
缺一个都别想上线。去年我帮珠三角一家做汽车零部件的制造业梳理数字化项目流程,人家老板定的规矩很简单,没回滚方案的变更,说破天也不准上生产。
我当时还觉得有点太较真,直到一次改MES系统的生产节拍参数,改完测试没问题,上线后半小时就和上游的焊接设备对不上节拍,整条线停了。负责人当场掏出回滚包,十分钟就切回原来的版本,只出了十几个不合格零件,没耽误当天的出货计划。
要是没提前准备回滚,临时找问题,当天的订单违约金就得几百万。你说这流程耽误事吗? ITIL变更管理分级分类流程图ITIL变更管理分级分类流程图
第二件,分级分类管控,别把所有变更都堆到领导桌上。
很多公司犯的错就是,不管你是改了文档里的一个错别字,还是改了核心支付系统的算法,都要CTO签字。CTO一天要签几十份,哪能每份都看得仔细?最后就是走个过场,该漏的坑一个都漏不掉。
一般来说,分成三类就够了:标准变更就是小改,比如改错别字、更新文档,项目负责人自己批就行,留好记录;常规变更就是改功能改配置,需要技术负责人和产品负责人一起评审;紧急变更就是生产出了故障要救命,可以先动手改,改完24小时内补完流程和记录。
既控住了风险,又不耽误效率。对吧?
第三件,变更后必须复盘,别改完就万事大吉。
上个月约了做电商的朋友喝咖啡,他说今年618差点翻大车。大促前三天运营临时要改优惠券满减规则,开发改完代码走了评审,上线也测了没问题,结果大促当天凌晨十分钟超卖了两千万的货。
后来翻变更记录,才发现评审的时候所有人都漏看了:改了满减规则,没改库存扣减的关联逻辑。复盘之后他们就在变更流程里加了一条,只要涉及订单和库存的变更,必须由财务和仓储一起签字,后来双11就顺顺利利的。
流程就是这么慢慢磨出来的,错一次补一块漏洞,时间长了就是铜墙铁壁。

敏捷开发时代,变更管理流程过时了吗?

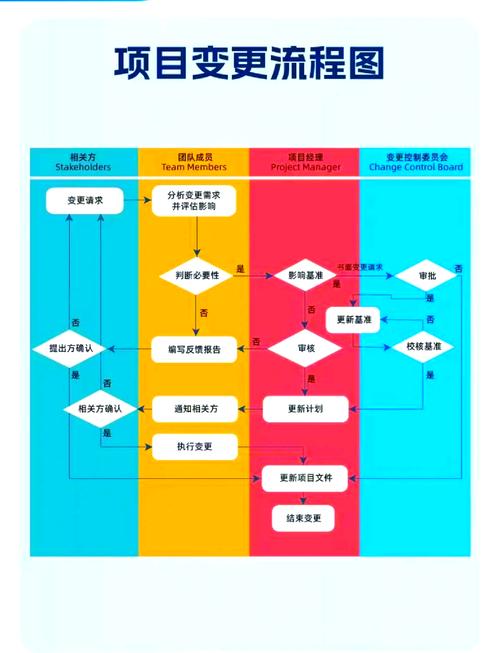

敏捷开发时代,变更管理流程过时了吗?敏捷开发时代,变更管理流程过时了吗?
现在DevOps、云原生这么火,大家都讲敏捷响应变化,很多年轻人说,我们都是快速迭代,一天发好几个版本,还要走变更流程?那不是拖后腿吗?
说实话,真不冲突。敏捷是响应变化,不是鼓励乱变。
现在早就不是原来纸质签字的年代了,大部分公司都把变更管理嵌到CI/CD流水线里了,代码合并要过审批,自动化测试过了还要对应变更单,所有记录自动存在系统里,谁改的、改了啥、谁批准的,点开就能看到,比原来人工签字高效多了。
不过话说回来,我也见过不少公司,把线下那套死板的流程原封不动搬线上,本来线下签三个字,线上还要签五个,那确实是添堵。
好的变更流程,从来都是帮你挡风险,不是给开发添麻烦。现在还有不少公司用上了AIOps做变更风险预测,你改完代码准备合入,系统自动扫出来这块代码去年出过三次故障,自动提醒评审加严,还要多找一个架构师复核,这比全靠人脑记靠谱太多了。
我见过太多项目,不是死在需求变更上,是死在变更之后没记录、没人盯、出问题互相甩锅。
变更管理流程说白了,就是给项目上了一份意外险。平时你觉得它没用,占时间,真出事的时候,它能帮你兜住底,能帮你把责任划清楚,不至于让一个小错误毁了整个项目,甚至拖垮一家小公司。
别等摔过跟头,才想起补篱笆。
